      10kV配電盤安裝工藝標準及關鍵工序控制

      2022/8/11 17:02:43 人評論 次瀏覽 分類:電工基礎  文章地址:http://www.fg316.com/tech/4381.html

      本文內容適用于10kV及以上變電站配電盤(開關柜)安裝,詳細介紹10kV配電盤安裝工藝流程、關鍵工序控制、工藝標準及10kV配電盤安裝工藝示范。

      1、工藝流程

      1.1 工藝流程圖
      10kV配電盤(開關柜)安裝工藝流程圖見圖1。

      10kV配電盤(開關柜)安裝工藝流程圖

      1.2 關鍵工序控制

      配電盤(開關柜)內部檢查、接線工序控制如下:
      ①柜內附屬設備安裝位置正確,外觀完好無損,銘牌標識齊全。柜內設備與各構件間連接應牢固。
      ②柜內母線安裝時檢查柜內支持式或懸掛式絕緣子安裝方向應正確,爬電距離符合設計要求,確保絕緣距離。動、靜觸頭位置正確,接觸緊密。
      ③柜內主母線螺栓緊固后應標記漆線,力矩滿足規范要求。母線與分支連接無應力。

      2、10kV配電盤安裝工藝標準

      ①基礎槽鋼允許偏差:不直度<1mm/m,全長<5mm;水平度<1mm/m,全長<5mm。位置誤差及不平行度<5mm;基礎型鋼頂部標高在產品技術文件沒有要求時高出抹平地面10mm。

      ②配電盤(開關柜)安裝前,檢查外觀面漆無明顯剮蹭痕跡,外殼無變形,盤面(柜面)電流、電壓表計、保護裝置、操作按鈕、門把手完好,內部電氣元件固定無松動。

      ③盤、柜體垂直度偏差<1.5mm/m;相鄰兩盤頂部水平偏差<2mm,成列盤頂部水平偏差<2mm;相鄰兩盤邊偏差<1mm,成列盤面偏差<1mm;盤、柜體盤間接縫偏差<2mm。

      ④盤、柜面平整,附件齊全,門銷開閉靈活,照明裝置完好,盤、柜前后標識齊全、清晰。開關柜機械閉鎖、電氣閉鎖應動作準確、可靠、靈活,具備防止電氣誤操作的“五防”[即防止誤分、合斷路器;防止帶負荷分、合隔離開關;防止帶電掛(合)接地線(接地開關);
      防止帶地線送電;防止誤入帶電間隔]功能。

      ⑤開關柜的觀察窗應使用機械強度與外殼相當、內有接地屏蔽網的鋼化玻璃遮板,并通過開關柜內部燃弧試驗。嚴禁使用普通或有機玻璃。

      ⑥屏柜內電源側進線應接在靜觸頭端,負荷側出線應接在動觸頭端。

      ⑦真空開關熔斷器導通良好、接觸可靠;輔助開關動作準確、可靠;斷路器分合閘指示正確且與操動機構聯動正常、無卡阻。

      ⑧母線平置時,貫穿螺栓應由下往上穿,螺母應在上方;其余情況下,螺母應置于維護側,連接螺栓長度宜露出螺母2~3扣。

      ⑨母線需全部加絕緣護套且外觀完好,母線應標示相序;對已緊固完成并標記的接觸面包封處理
      并包扎緊密。

      ⑩盤、柜體底座與基礎槽鋼采用螺栓可靠連接,接地良好,成列開關柜的接地母線,應有兩處明顯的與接地網可靠連接點。金屬柜門應以軟銅線與接地的金屬構件可靠連接。成套柜應裝有供檢修用的接地裝置。

      ?開關柜封閉母線外殼連接處用截面積不小于4mm2的接地線進行跨接,在與穿墻套管結合處直接接地。

      3、10kV配電盤安裝工藝示范

      10kV配電盤(開關柜)母排安裝、本體接地安裝、配電盤(開關柜)成品等分別見圖2~圖5。

      配電盤(開關柜)內母排安裝
      圖2 配電盤(開關柜)內母排安裝

      10kV配電盤(開關柜)封閉母線外殼安裝
      圖3 10kV配電盤(開關柜)封閉母線外殼安裝

      10kV配電盤(開關柜)本體接地安裝
      圖4 10kV配電盤(開關柜)本體接地安裝

      10kV配電盤(開關柜)成品
      圖5 10kV配電盤(開關柜)成品

      4、設計圖例

      配電盤(開關柜)安裝工藝設計圖見圖6。

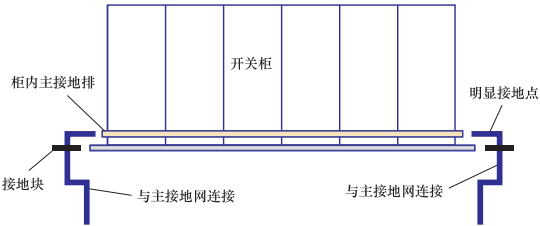

      配電盤(開關柜)安裝工藝設計圖
      圖6 10kV配電盤(開關柜)安裝工藝設計圖

      文章內容節選自《國家電網有限公司輸變電工程標
      準工藝變電工程電氣分冊》
