      一文弄懂電纜預留長度計算和電纜總長度計算規則

      2022/1/4 0:57:09 人評論 次瀏覽 分類:電工基礎  文章地址:http://www.fg316.com/tech/4097.html

      電纜總長度計算依據《電力工廠電纜設計標準》GB50217-2018進行,其中電纜預留長度計算直接關系電纜總長度計算是否準確,昌暉儀表在本文分享如何計算電纜預留長度和電纜總長度的方法和國家規范的具體要求。

      電纜長度計算規則
      線纜在敷設的過程,不管是穿管敷設還是橋架內敷設,電纜都不是以一種完全繃直的狀態,它的敷設有一定的松弛度,波形彎度交叉等,那么我們在計算電纜長度的時候需要把這個長度也算進去,按照計算規則,敷設系數為2.5%。

      注:電纜附加及預留的長度是電纜敷設長度的組成部分,應計入電纜長度工程量之內。也就是說電纜敷設弛度、波形彎度、交叉的附加長度應按設計圖示水平和垂直敷設長度加各預留長度之和為計算基礎。

      那么:電纜總長度=(線纜總長+預留長度)×1.025

      如何計算電纜預留長度?
      昌暉儀表按照《電力工廠電纜設計標準》GB50217-2018規定,將不同項目下電纜預留長度的相關數據匯總如下,方便大家使用。

      1、電纜松弛度、波形弧度、交叉

      電纜敷設馳度,波形彎度等是需要附加電纜總長度的2.5%的系數的。

      2、電纜進入建筑物

      主要是在市政道路的外線(或是交安工程電纜)進入場地內時,就必須考慮他的預留的最小值2m(2m為規范規定最小值)。

      電纜進入建筑物時的預留長度

      3、電纜進入溝內或吊架

      電纜進入溝內或吊架是引上(下)預留最小值1.5m(1.5m為規范規定最小值)。

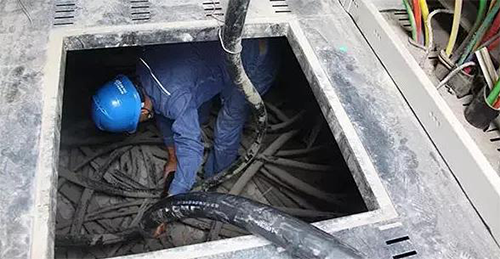

      電纜進入溝內或吊架時的預留長度

      4、變電所進線、出線

      考慮預留最小值1.5m(1.5m為規范規定最小值)。

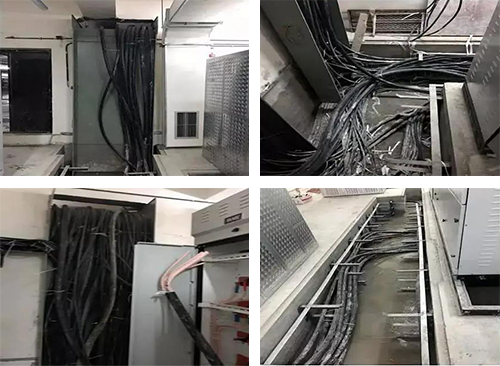

      變電所進線、出線的預留長度

      5、電纜終端頭

      電力電纜終端頭,為檢修預留最小值1.5m。

      6、電纜中間頭

      電纜中間接頭盒兩端各為檢修預留最小值2.0m。
      電纜中間頭檢修預留長度

      7、電纜進控制、保護屏及模擬盤、配電箱等

      電纜進控制、保護屏及模擬盤、配電箱等。按盤面(或箱面的):高+寬,也就是我們常用的電腦半周長。

      8、高壓開關柜及低壓配電盤、箱

      高壓開關柜及低壓配電盤、箱,考慮盤下進出線2m。

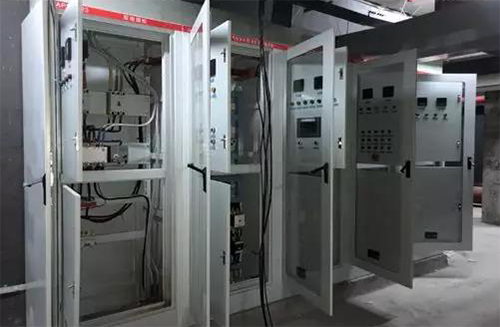

      高壓開關柜及低壓配電盤、箱,考慮盤下進出線2m

      9、電纜至電動機

      電纜至電動機。從電動機接線盒開始+0.5m。

      10、廠用變壓器

      廠用變壓器。從地坪算+3m預留

      11、電纜繞過梁柱等

      電纜繞過梁柱等增加長度,按被繞物的斷面情況計算增加長度。

      12、電梯電纜與電纜架固定點

      電梯電纜與電纜架固定點,每處0.5m。

      值得一提的是,在注冊電氣工程師考試中,也出現了電纜預留長度計算這樣的題型:

      [19-2-A-9]以廠區10kV配電站內配電柜為起點,敷設一回電纜至某車間變壓器高壓側,實際路徑長度為120m,中間無接頭,若計算電纜長度時考慮2%的路徑地形高度變化,5%的伸縮節及迂回備用容量,則該電纜的計算長度最接近下列哪個數值?(計算方法依據《電力工廠電纜設計標準》GB50217-2018)
      A)128.4m;B)132.4;C)133.4m;D)138.4m;正確答案為[C]
      解答過程:依據《電力工廠電纜設計標準》GB50217-2018 5.1.17附錄G及第5.1.27條規定:電纜計算長度=120×(1+0.02+0.05)+0.5×2(電纜終端)+1(配電屏)+3(廠用變壓器)=133.4m
